Canalul Corint

Istmul Corintului · Grecia

Canalul Corint: tăietura care încă își alege navele

O navă intră între pereți de calcar. Două poduri dispar sub apă; mai în urmă, urmele altor treceri rămân pe jumătate în pământ și pe jumătate în texte.

Privește puntea: drumul se oprește, nava continuă.

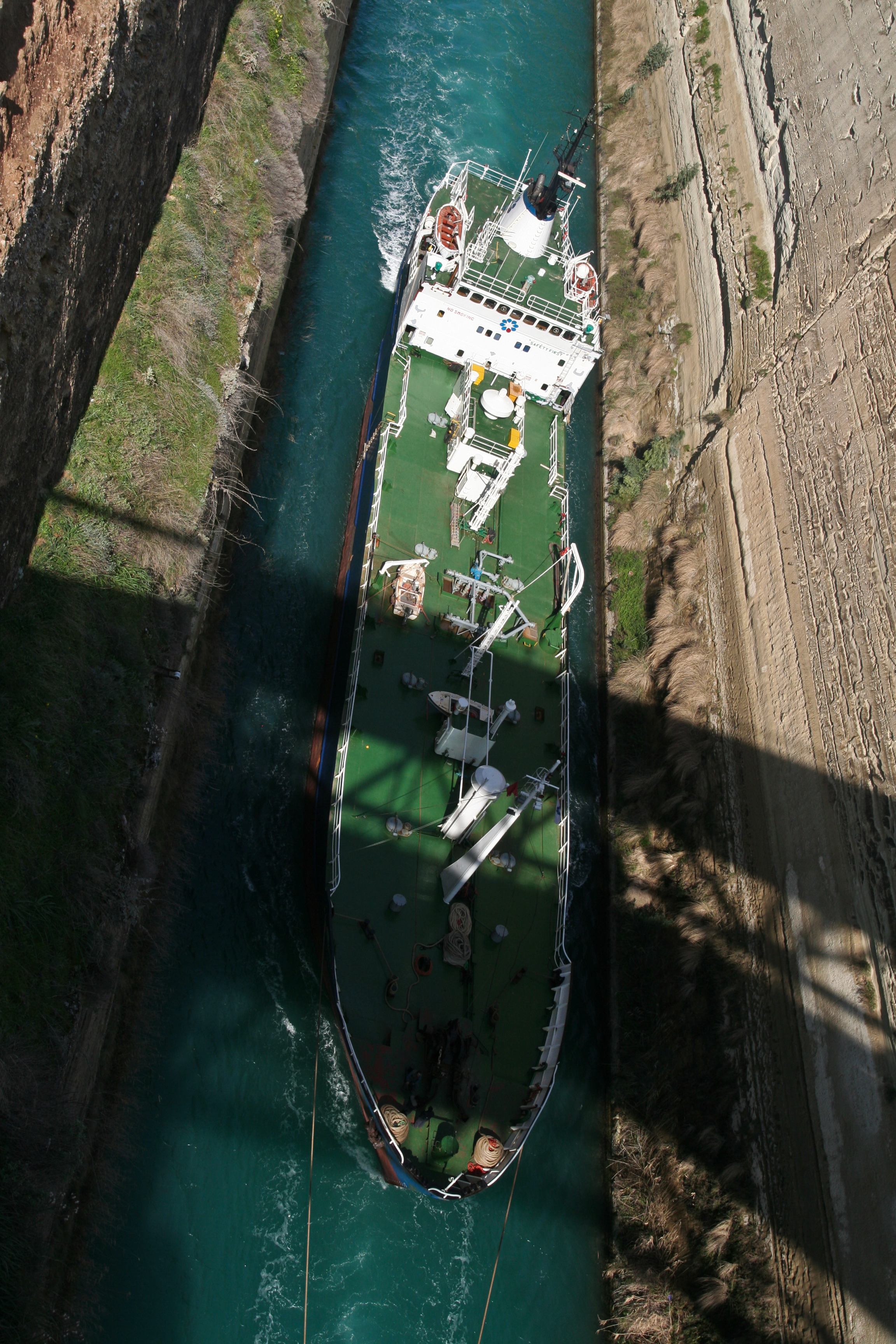

Văzută de sus, o navă înaintează prin tăietura îngustă a Canalului Corint.
Nava trece printre versanții abrupți, văzută de deasupra canalului.

Imagine: Sharon Mollerus · 13 martie 2009 · CC BY 2.0 · Wikimedia Commons

01/ 09Traseu

Între două mări

Golful Saronic · Marea Egee Golful Corintului · Marea Ionică ISTMUL CORINTULUI ISTHMIA · ESTPOSIDONIA · VEST SCHEMĂ · FĂRĂ SCARĂ

SCENĂ01 / 05

Două golfuriLegătura est–vest

Schema arată legătura, nu distanțele.

Schemă originală, fără scarăPoziția navei este schematică; lungimea totală vine separat din fișa operatorului.Drepturi rezervate · Marius Comper

Legătura est–vest

Două golfuri

La istm, Golful Saronic și Golful Corintului stau de o parte și de alta a tăieturii. Marea Egee se deschide la est; Marea Ionică, la vest.0112

Schema arată legătura, nu distanțele.

Ruta de dinainte

Ocolul pe mare

Înaintea canalului, ruta pe mare ocolește Peloponezul pe la Capul Malea. Distanța depinde de porturile alese; nicio valoare în mile sau ore nu se potrivește tuturor rutelor.0102

Ruta depinde de porturile de plecare și sosire.

Capătul estic

Isthmia

La Isthmia, nava intră în culoarul estic. Marcajul din scenă se fixează aici; desenul nu indică un kilometraj local.15

Poziția navei este schematică.

Lungimea întregului canal

Prin tăietură

Fișa operatorului dă 6.343 m pentru canalul întreg. Marcajul arată scena din tăietură, nu o poziție măsurată în kilometri.13

Specificație de operator, nu kilometrajul acestui punct.

Capătul vestic

Posidonia

La Posidonia, nava ajunge la capătul vestic. Aici, ca la Isthmia, puntea rutieră coboară sub apă. Urmărește acum podul la lucru.15

Relatarea operatorului descrie cele două capete ale canalului.

02/ 09Mecanism

Drumul coboară

DRUM DEASUPRA · APA DEDESUBT PUNTEA COBORÂ · CULOARUL SE ELIBEREAZĂ

SCENĂ01 / 05

Drumul se opreștePod submersibil

Fișa tehnică descrie podurile submersibile ale operatorului.

Schemă originală, fără scarăTraseul rutier poate fi ascuns sau afișat în timp ce scena avansează.Drepturi rezervate · Marius Comper

Pod submersibil

Drumul se oprește

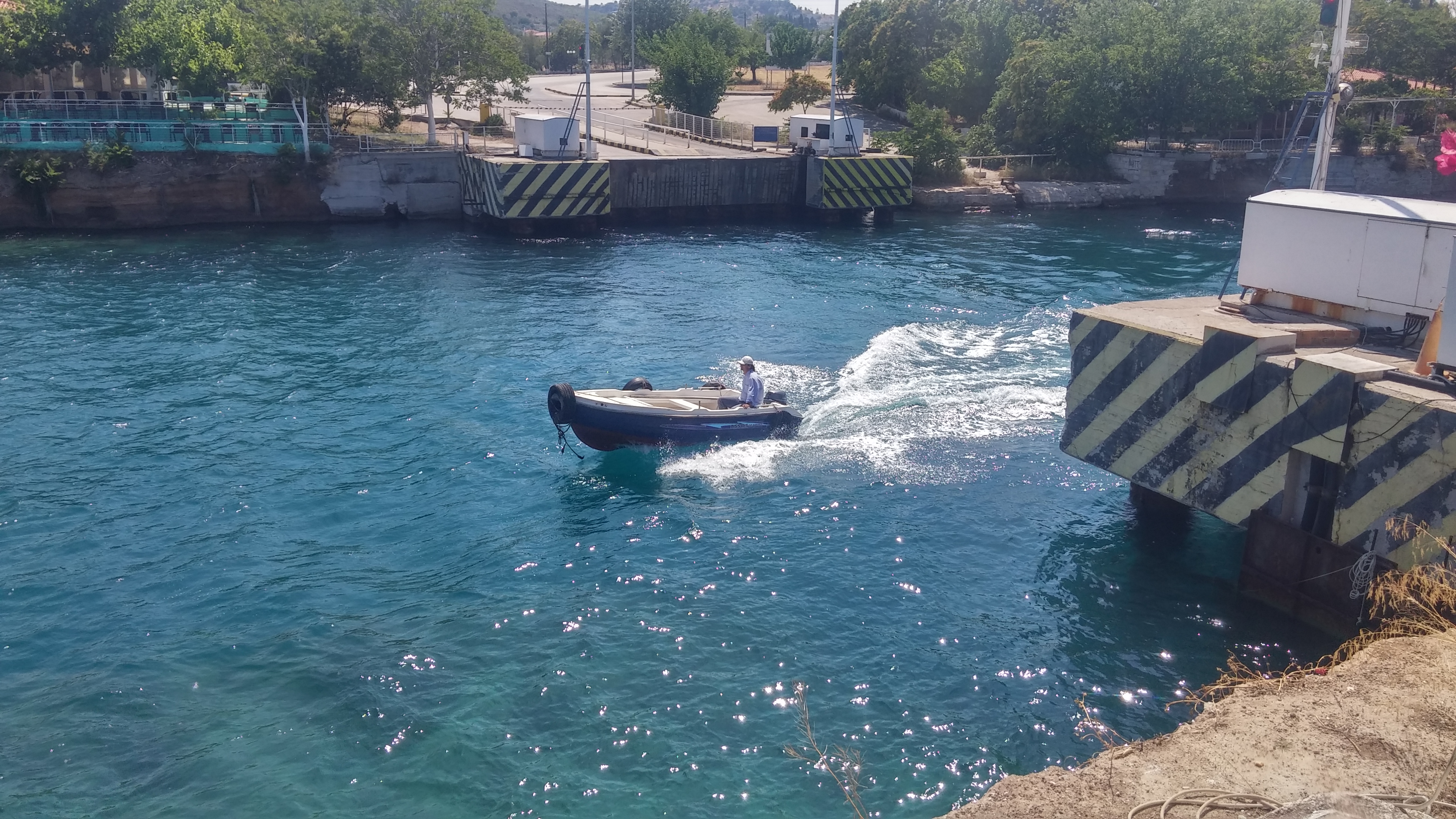

La Isthmia și Posidonia, șoseaua coboară vertical. Puntea trece sub nivelul apei; nu se ridică peste canal.15

Fișa tehnică descrie podurile submersibile ale operatorului.

Cu aproximativ 15 minute înainte

Sosirea navei

Procedura începe cu aproximativ 15 minute înaintea sosirii navei, potrivit operatorului.15

Interval aproximativ, din procedura operatorului.

Ritmul coborârii

Puntea coboară

Puntea coboară cu circa 4 metri pe minut, potrivit fișei tehnice a operatorului.15

Ritm aproximativ, nu durata totală a ciclului.

Coborâre și revenire

Culoarul se eliberează

Coborârea completă și revenirea durează aproximativ trei minute și jumătate. Durata nu este timpul total de trecere al navei.15

Durată aproximativă, conform operatorului.

După trecere

Drumul revine

După ce nava trece, puntea revine la nivelul drumului. Mecanismul eliberează culoarul fără să ridice șoseaua peste el. Dincolo de mecanism, rămâne drumul mai vechi.15

Diagramă schematică a procedurii, nu o filmare.

03/ 09Portaj

Drumul care purta navele

DIOLKOSULPAVAJ DE PIATRĂ · URME DE ROȚI URMERECONSTRUCȚIE

SCENĂ01 / 06

Peste uscatDiolkos

Relatările lui Strabon și Pliniu descriu funcții și limite diferite.

Schemă originală, fără scarăPavajul și șanțurile sunt păstrate; leagănul rămâne o reconstrucție.Drepturi rezervate · Marius Comper

Diolkos

Peste uscat

Pe Diolkos, corăbiile trec istmul pe uscat. Strabon descrie locul unde navele sunt trase; Pliniu notează limita portajului.0102

Relatările lui Strabon și Pliniu descriu funcții și limite diferite.

Ocolul Peloponezului

Nu pentru orice navă

Navele prea mari pentru portaj ocolesc Peloponezul. Scurtătura servește unor corăbii, nu tuturor marinarilor.0102

Pliniu consemnează excepția; nu este un registru complet al navelor.

3,6–4,2 metri

Pavajul

Pavajul păstrat măsoară aproximativ 3,6–4,2 metri. Intervalul descrie vestigiile documentate, nu fiecare punct al traseului.030405

Măsură aproximativă a pavajului păstrat.

Șanțuri la circa 1,5 metri

Urmele roților

În porțiunea cel mai bine păstrată, șanțurile sunt la circa 1,5 metri unul de altul. Ele indică o cale pentru căruțe cu roți.030405

Distanța vine din segmentul cel mai bine conservat.

Secolul al VI-lea î.e.n.

O datare probabilă

Ministerul grec al Culturii plasează probabil drumul sub Periandru; Werner păstrează deschisă posibilitatea unei rampe mai vechi. Diolkosul este drum de portaj, nu cale ferată.0305

Datarea nu este unanimă; o variantă mai veche rămâne posibilă.

Pavaj și reconstrucție

Ce nu știm

Leagănul care ridica nava, numărul oamenilor și durata traversării rămân reconstrucții. Pavajul păstrat nu le măsoară. Dar ce spun textele despre o tăietură?0305

Mecanismul complet și logistica nu sunt stabilite de urmele vizibile.

04/ 09Planuri și îndoieli

Canalul apare în texte

O RELATARE NU ESTE UN CANAL CONSTRUITPeriandruplan relatatDemetriosafirmația topografilorIulius Cezarproiect propusCaligulacercetarea loculuiNerosăpătură

SCENĂ01 / 06

Un plan atribuitPeriandru

Planul și povestea oracolului provin din straturi diferite de tradiție.

Schemă originală, fără scarăPlanurile, cercetarea și săpătura nu devin un singur proiect.Drepturi rezervate · Marius Comper

Periandru

Un plan atribuit

În relatarea lui Diogene Laertios, Periandru propune tăierea istmului. Textul nu spune că el construiește Diolkosul; povestea oracolului vine dintr-o tradiție ulterioară.0605

Planul și povestea oracolului provin din straturi diferite de tradiție.

Demetrios Poliorcetes

Un calcul greșit

Strabon transmite afirmația topografilor lui Demetrios: Golful Corintului ar fi fost mai sus, iar tăietura ar fi inundat Eghina. Este o relatare antică, nu o măsurătoare hidrologică modernă.07

Afirmația apare ca eroare de calcul într-o relatare transmisă de Strabon.

Iulius Cezar · Caligula

Propunere și cercetare

Suetonius numără canalul printre proiectele propuse de Iulius Cezar. Despre Caligula, spune că un centurion cercetează locul.08

Sunt două relatări despre inițiative, nu despre săpături începute.

În jurul anului 67 e.n.

Nero începe săpătura

În jurul anului 67 e.n., Nero începe săpătura. Suetonius descrie trompeta și primul coș cu pământ; târnăcopul de aur apare într-un dialog literar cu autor incert, nu ca obiect arheologic.0810

Suetonius și dialogul literar sunt surse distincte.

Relatări antice

Distanță disputată

Cassius Dio păstrează o relatare separată; izvoarele nu cad de acord asupra distanței săpate. Josephus spune că Nero trimite 6.000 de tineri captivi iudei.082309

Cei 6.000 sunt contingentul relatat de Josephus, nu un total al muncitorilor.

După moartea lui Nero

Oprire fără o singură cauză

Lucrările se opresc pe fondul răscoalei și al schimbării de regim după moartea lui Nero. Izvoarele nu dau o singură cauză. În 1881, Gerster caută urmele atribuite săpăturii. Urmează planul lui.05

Cauza opririi rămâne nedeterminată în sinteza citată.

05/ 09Urme și dispariție

Planul care păstrează urmele

PLANUL LUI GERSTER, DINAINTEA CONSTRUCȚIEI TĂIETURA MODERNĂ · ACELAȘI CORIDOR LINIILE PUNCTATE REZUMĂ PLANUL

SCENĂ01 / 05

O privire dinaintea tăieturii1881

Relatarea se bazează pe planul lui Gerster, nu pe săpături vizibile astăzi.

Schemă originală, fără scarăUrmele punctate vin dintr-un plan; nu sunt ziduri păstrate.Drepturi rezervate · Marius Comper

1881

O privire dinaintea tăieturii

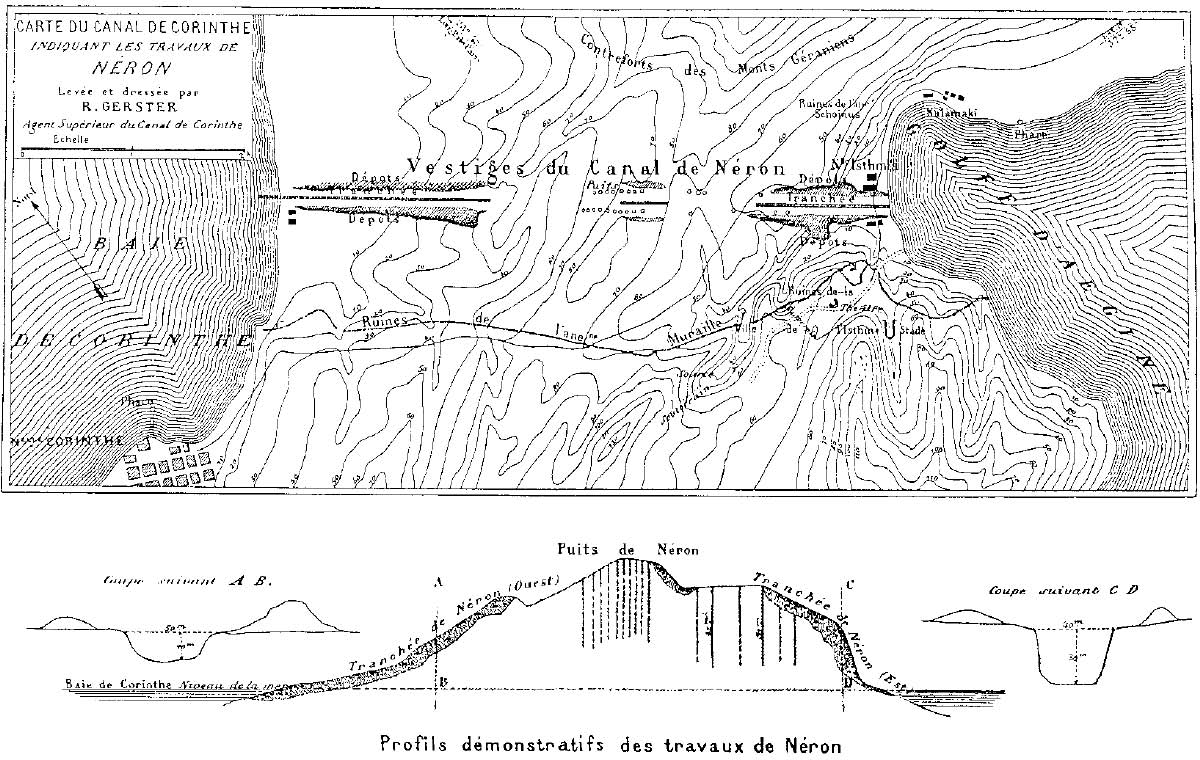

În 1881, inginerul Béla Gerster cercetează tăieturile atribuite lui Nero, înaintea canalului modern. Planul lui rămâne înregistrarea de dinaintea construcției.1105

Relatarea se bazează pe planul lui Gerster, nu pe săpături vizibile astăzi.

Vest și est

Două direcții

Sinteza lui Werner citește în plan circa 2 km de tăietură spre vest și 1,3 km spre est.1105

Valori aproximative citite din planul anterior construcției.

Șanț și puțuri

Sondajul

Planul mai arată un șanț de explorare de circa 400 de metri și puțuri de sondaj.1105

Măsură din plan, nu dintr-o tranșee continuă păstrată.

Măsurători de arhivă

Planul nu este zid

Măsurile vin din planul lui Gerster, întocmit înaintea construcției. Nu sunt ziduri romane măsurate astăzi.1105

Plan arhivat, nu măsurătoare arheologică actuală.

Un an mai târziu

Același culoar

Canalul modern urmează același culoar și înlătură cele mai multe suprafețe vechi. Schița nu arată un șanț continuu vizibil azi; în 1882 începe o tăietură la altă scară. Privește apoi urmele de șantier.110512

Traseul modern a schimbat ce mai poate fi observat.

06/ 09Construcție și inaugurare

Două companii duc tăietura la capăt

concesiunecompanie internaționalăcompanie nouăînregistrări de deschidereDOUĂ RELATĂRI DESPRE DESCHIDERE RĂMÂN DISTINCTE

SCENĂ01 / 06

Dreptul de a săpa1869 · 1881

Etape juridice distincte de șantier.

1869 · 1881

Dreptul de a săpa

Legea concesiunii vine în 1869; concesiunea de stat urmează în 1881. Aceste date pregătesc lucrarea, nu marchează începerea săpăturii.12

Etape juridice distincte de șantier.

23 aprilie 1882

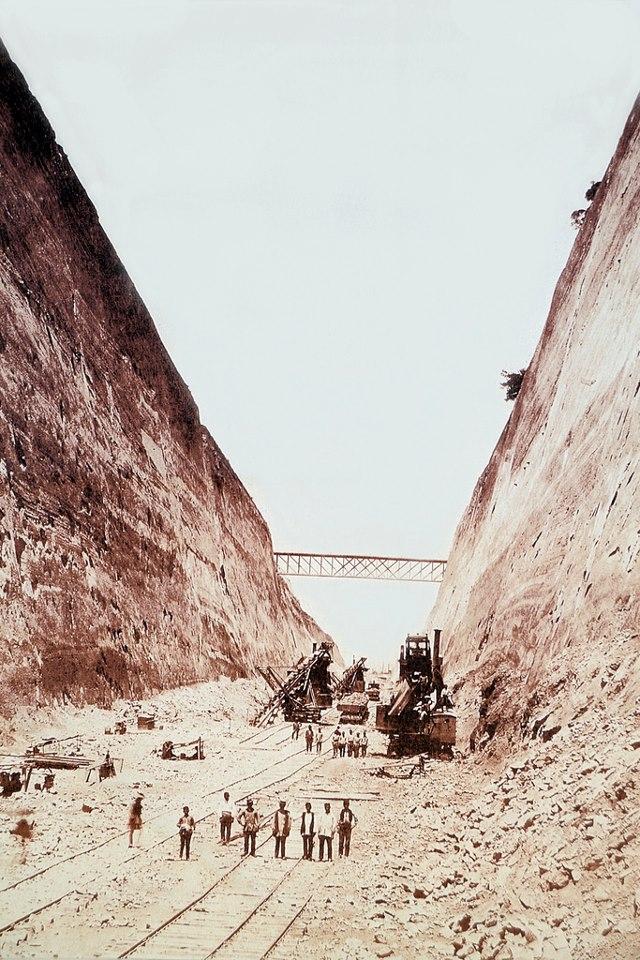

Tăietura începe

Lucrările încep la 23 aprilie 1882. Compania Internațională a Canalului Maritim din Corint lucrează cu capital susținut din Franța.1216

Data începutului de șantier și compania sunt consemnate de operator.

1890

Banii se termină

În 1890, fondurile se epuizează. O companie greacă, sub Andreas Syngros, preia și încheie lucrarea.1216

Sinteza operatorului descrie schimbarea de companie.

25 iulie 1893

Flota la inaugurare

Operatorul datează inaugurarea formală la 25 iulie 1893. În pictura lui Konstantinos Volanakis, oficialii și flota ocupă scena.1217

Pictura este o reprezentare a inaugurării; data vine din operator.

Noiembrie 1893

Navigația generală

O referință publicată în 1911 spune că navigația generală începe în noiembrie 1893. Inaugurarea și navigația sunt două înregistrări diferite.1217

Data navigației provine dintr-o referință din 1911.

Dată nerezolvată

Prima trecere comercială

Fără un registru primar din 1893, data primei treceri comerciale rămâne nerezolvată. Diolkosul, planul lui Nero și canalul modern sunt proiecte separate. Acum, citește pasajul în secțiune.0512

Nu deducem data primei treceri din inaugurare.

07/ 09Praguri

O navă încape după măsuri diferite

LĂȚIME DE NAVIGARE LA NIVELUL MĂRII LĂȚIMEA FUNDULUI ADÂNCIMEA PE AX RELIEFUL DEASUPRA MĂRII

SCENĂ01 / 06

Lățimea de navigare24,6 metri la nivelul mării

Specificație de operator, consemnată în ediția documentată la 6 octombrie 2026.

Schemă originală, fără scarăSecțiune fără scară; canalul, fundul, adâncimea și relieful rămân măsuri distincte.Drepturi rezervate · Marius Comper

24,6 metri la nivelul mării

Lățimea de navigare

La nivelul apei, lățimea de navigare măsoară 24,6 metri în specificația operatorului. Măsura nu este nici lățimea fundului, nici lățimea permisă navei.13

Specificație de operator, consemnată în ediția documentată la 6 octombrie 2026.

21 de metri

Fundul

Fundul canalului măsoară 21 de metri în specificația operatorului. Lățimea fundului descrie altă linie a secțiunii.13

Valoare de specificație; secțiunea desenată nu este la scară.

8 metri

Adâncimea pe ax

Adâncimea pe ax este de 8 metri față de nivelul mediu al apei joase. Referința la nivelul apei face parte din măsură.13

Nu este o adâncime măsurată de-a lungul fiecărui punct.

Limită de 18,3 metri

Lățimea navei

Regulamentul limitează la 18,3 metri lățimea navei. Este o limită pentru vas, distinctă de deschiderea canalului; unele nave mari o depășesc.1413

Regulă de navigație, nu o măsură a canalului.

Maximum 79 de metri

Pereții de deasupra

La punctul cel mai înalt, terenul ajunge la 79 de metri deasupra mării. Relieful maxim nu se repetă uniform de-a lungul canalului.13

Maximum local, nu înălțimea uniformă a pereților.

Fără viteză publicată

Curentul și roca

Regulile tratează curenții nefavorabili, dar specificațiile nu dau o viteză măsurată. Versanții abrupți pot ceda. La capete, drumul face mișcarea următoare.1314

Fără valoare publicată pentru viteza curentului; riscul de cădere rămâne distinct.

08/ 09Trafic raportat

Cine trece, în cifrele operatorului

TRECERI ANUALE · RAPORTATE TURISMCOMERCIALMIX PUBLICAT · TOTALURI NERECONCILIATE ÎNCĂPERE · CURENT · VERSANȚI STABILI

SCENĂ01 / 03

Reper anual2024 · circa 11.500 treceri

Reper publicat de operator, nu registru verificat independent.

2024 · circa 11.500 treceri

Reper anual

În raportul pentru 2024, operatorul notează circa 11.500 de treceri pe an. Raportul nu este asigurat independent.16

Reper publicat de operator, nu registru verificat independent.

78% turistic · 22% comercial

Profilul traficului

Raportul din 2024 împarte traficul în 78% turistic și 22% comercial. Totalurile pe categorii nu se potrivesc între toate paginile operatorului.16

Proporții publicate; categoriile nu sunt reconciliate în toate paginile.

Încăpere · curent · versant

Trecerea are condiții

Scurtătura se deschide pentru navele care încap, pot naviga în curentul întâlnit și găsesc versanții deschiși. Ce se întâmplă când versanții cedează?131416

Reperul de trafic nu arată câte nave au fost refuzate.

09/ 09Întrerupere și revenire

Roca întrerupe povestea

retrospectiva operatoruluirelatare despre războianunț de închidere datatdeschidere sezonierăcalendar de lucrărianunț de reluare

SCENĂ01 / 06

Căderea din 192341.000 m³ · doi ani

Valori retrospective publicate de operator.

Schemă originală, fără scarăFiecare închidere și redeschidere rămâne lângă propria relatare datată.Drepturi rezervate · Marius Comper

41.000 m³ · doi ani

Căderea din 1923

În 1923, o prăbușire oprește canalul. Retrospectiva operatorului îi atribuie circa 41.000 m³ de material și doi ani de întrerupere.12

Valori retrospective publicate de operator.

Explozii și moloz

Blocajul din 1944–1949

Operatorul leagă blocajul din 1944–1949 de explozii germane, circa 60.000 m³ de moloz și vagoane feroviare aruncate în canal.12

Valoare retrospectivă a operatorului; păstrăm intervalul raportat.

15–18 ianuarie 2021

Anunțul din ianuarie

Operatorul anunță închiderea după căderea de teren din 15 ianuarie. Notificarea este datată 18 ianuarie; păstrăm separat data căderii și data anunțului.1822

Două date din același anunț, nu o cronologie a tuturor alunecărilor.

Deschidere · octombrie 2022

O fereastră de vară

Navigația se redeschide pentru o fereastră de vară în 2022 și se oprește din nou în octombrie.12202122

Etape din anunțuri datate; nu o redeschidere permanentă.

2023–2025

Ferestre sezoniere

Lucrările continuă prin ferestre sezoniere în 2023–2025. Fiecare calendar și anunț rămâne în propriul document datat.192022

Nu unim calendarele succesive într-o singură zi de închidere.

17 iunie 2026

Trafic reluat

Anunțul operatorului spune că traficul revine după faza principală de stabilizare. Data nu certifică încheierea tuturor lucrărilor sau starea navigației în ziua lecturii. Întoarce-te la navă, prinsă între pereți.12202122

Reluare datată, nu verdict despre lucrări complete ori trafic actual.

10 / 10

Surse și note

Relatările antice, săpăturile și datele operatorului descriu lucruri diferite. Păstrăm fiecare afirmație lângă sursa care o susține.
