Atlantic · ecluze · Pacific
Canalul Panama: șase ecluze ridică navele peste istm
O navă urcă până la lacul Gatun, traversează creasta continentală și coboară spre Pacific. Drumul ei explică de ce planul francez la nivelul mării a cedat locul ecluzelor și de ce apa dulce limitează traficul de azi.
Poarta din spatele cargoului se închide. Apa intră în cameră; nava urcă odată cu ea. Mai sus, lacul Gatun o așteaptă la aproximativ 26 de metri deasupra nivelului mării.
Un tranzit, șase trepte
Urcă în trepte. Traversează lacul. Coboară spre ocean.
Canalul are aproximativ 80 de kilometri. Profilul urmărește ordinea ecluzării, nu distanțele sau cotele exacte.
Trei ecluze o ridică
Porțile se închid, iar gravitația aduce apă dulce în camere. Nava urcă împreună cu apa, treaptă după treaptă.
Surse: S02
Prin Gaillard Cut
Canalul taie creasta la Culebra, cunoscută și ca Gaillard Cut. Pantele alunecă; utilajele și trenurile scot pământul dintr-un pasaj care trebuie să rămână navigabil.
Surse: S03
O treaptă în jos
La Pedro Miguel, o singură ecluză coboară nava de pe lacul Gatun către lacul Miraflores.
Surse: S02
Încă două trepte
La Miraflores, două ecluze încheie coborârea. O navă Panamax poate avea 294,1 metri lungime și 32,3 metri lățime; acestea sunt dimensiunile navei, nu ale camerei.
Surse: S02
Poarta AtlanticuluiTranzitul începe la poarta Atlanticului.
Problema din spatele formei
De ce ridică navele, în loc să taie tot istmul?
CREASTA
Munții pun șantierul în gardă
O tăietură la nivelul mării ar întâlni și relieful, și Chagres.
Cordiliera traversează Panama. Râul Chagres poate transforma șantierul în luncă; un canal la nivelul mării ar fi cerut o tăietură adâncă prin creastă și controlul râului.
GATUN
Apa devine treaptă
Barajul reține apa; camera ridică nava odată cu ea.
Ecluzele schimbă problema. Barajul Gatun strânge apa în lac; camerele ridică nava cu apa și o duc peste istm. Sistemul nu ocolește relieful. Îl folosește.
ALEGERI
Consiliul recomandă; Roosevelt decide
În 1906, ecluzele câștigă o alegere disputată.
În 1906, majoritatea Board of Consulting Engineers a recomandat un canal la nivelul mării. Theodore Roosevelt a ales ecluzele. Nu a existat o lecție unanimă învățată din eșecul francez: alegerea americană a rămas disputată.
Dar forma elegantă a soluției ascunde o dependență: fiecare urcare golește apă dulce din lac.
Două campanii, două proiecte
Francezii au săpat pentru un canal la nivelul mării; americanii au ales lacul și ecluzele
PRIMA CAMPANIE
Gestul ceremonial începe în 1880
Lesseps pariază pe un canal la nivelul mării.
În 1880, lucrările franceze încep cu un gest ceremonial. Compania lucrează între 1881 și 1889; la Culebra, săpăturile încep la 20 ianuarie 1882. Ferdinand de Lesseps respinge proiectele cu ecluze și tunel, în favoarea unui canal la nivelul mării.
COSTUL
Terenul și finanțele cedează
Dizolvarea legală vine după votul acționarilor.
Ploaia tropicală, terenul instabil, alunecările, boala, fluctuația forței de muncă, estimările optimiste și slăbiciunea financiară se adună. Schimbarea târzie către ecluze nu mai poate salva compania. Finanțele companiei cedează la sfârșitul lui 1888. Acționarii votează dizolvarea în ianuarie 1889; dizolvarea și lichidarea juridică urmează pe 4 februarie.
SCANDALUL
Scandalul vine după șantier
Condamnarea lui Baïhaut nu extinde verdictul la ceilalți.
Eșecul tehnic și scandalul financiar nu sunt aceeași scenă. Scandalul politic izbucnește mai târziu, în 1892–93. Fostul ministru al lucrărilor publice Charles Baïhaut a fost condamnat în 1893 după ce a recunoscut că a primit bani; acuzațiile împotriva altora nu devin prin asta condamnări.
VOLUME
Două campanii, două volume
Yarzii cubici descriu excavația; nu numără vieți.
Compania americană reia lucrul în 1904. Până la 1 iulie 1914, raportează 238.845.587 de yarzi cubici excavați; campania franceză a excavat aproximativ 30 de milioane de yarzi cubici. Volumele aparțin unor campanii diferite și nu spun singure câte vieți a costat fiecare.
Compania franceză
Primul gest de pământ, ceremonial.
Începe campania companiei franceze.
Încep săpăturile la Culebra.
Dizolvare și lichidare juridică.
Proiectul american
Statele Unite reiau lucrările.
Roosevelt alege ecluzele după o recomandare majoritară pentru nivelul mării.
Alexander La Valley face prima traversare completă de către o navă oceanică autopropulsată.
Ancon face tranzitul oficial al inaugurării.
După inaugurare
Sunt semnate tratatele Torrijos–Carter.
La prânz, Panama preia controlul operațional și administrativ final.
Se deschid Agua Clara și Cocolí; COSCO Shipping Panama face primul tranzit în ecluzele noi.
Datele sunt repere de cronologie; volumele și registrele celor două campanii rămân măsuri separate. Orice comparație a traseelor este schematică, nu o aliniere istorică exactă.

Litografia semnată de Pennell arată un excavator cu abur la lucru în Culebra Cut.
Joseph Pennell· 1912· Domeniu public·Wikimedia Commons

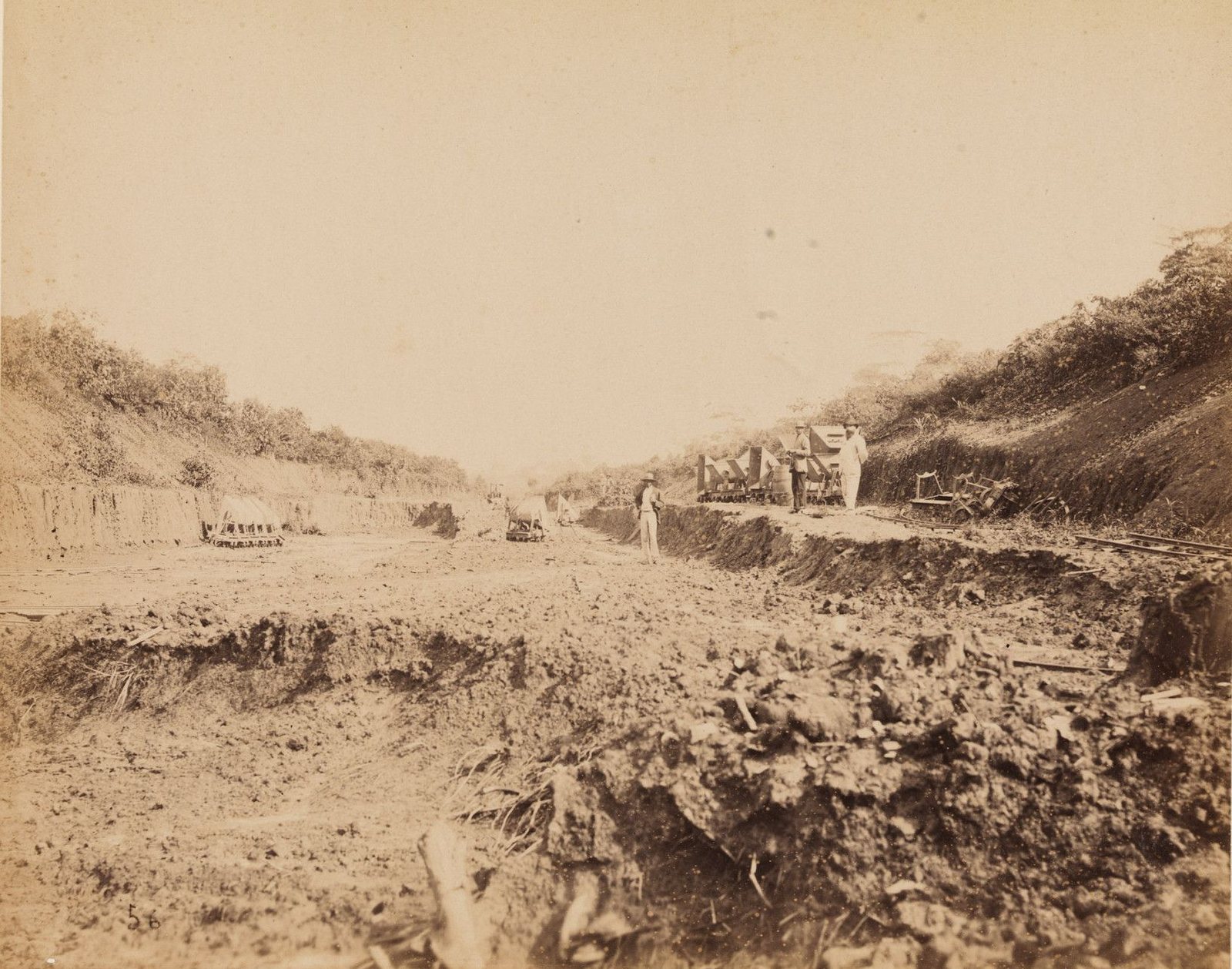

Un șantier francez din campania pentru un canal la nivelul mării.
Fotograf necunoscut· august 1886· Domeniu public·Wikimedia Commons

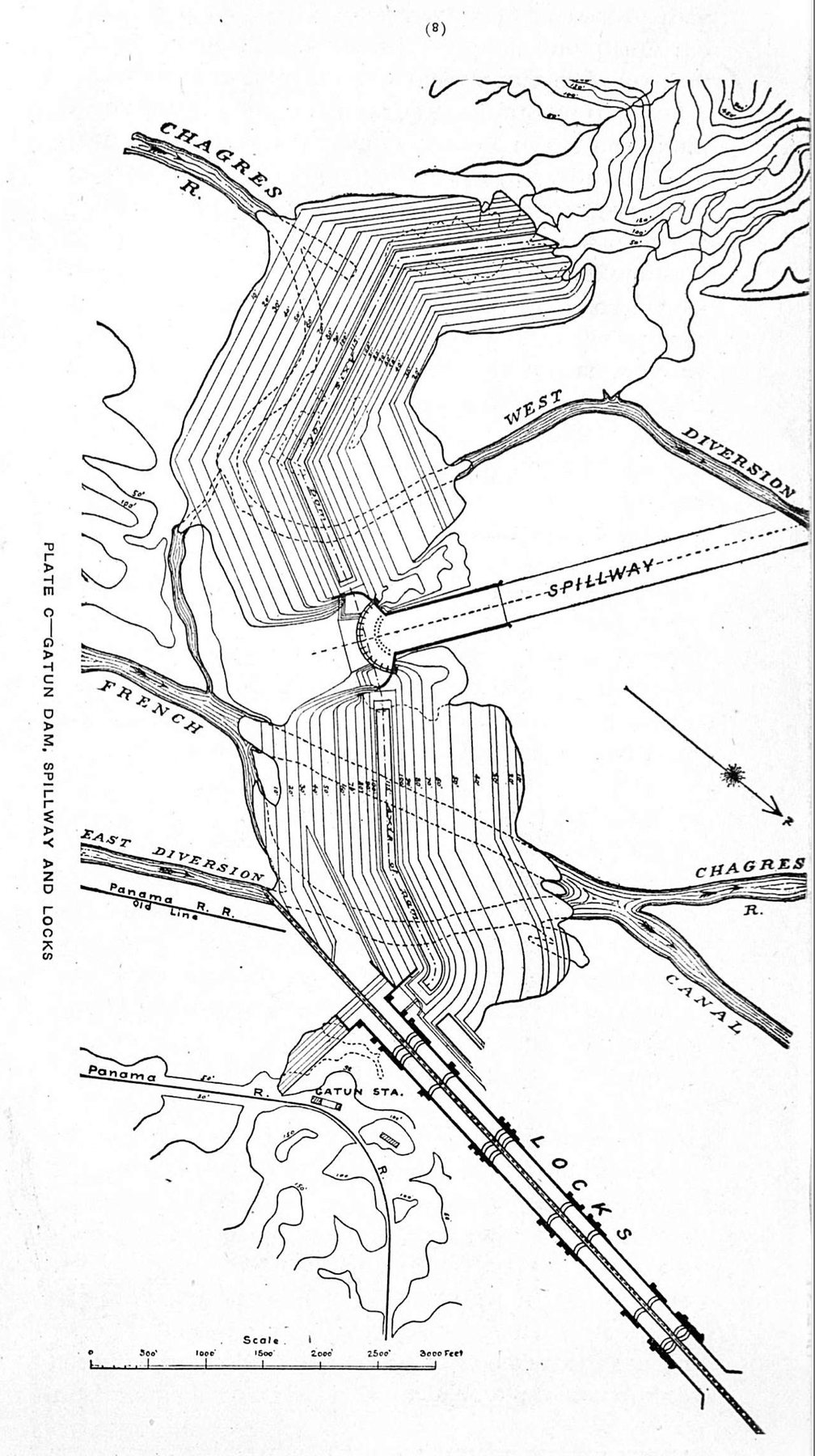

Planul de amplasament, Placa C din manualul din 1913, desenează separat barajul și deversorul Gatun față de ecluze.
Secretary of the Isthmian Canal Commission· 1913· Domeniu public·Wikimedia Commons

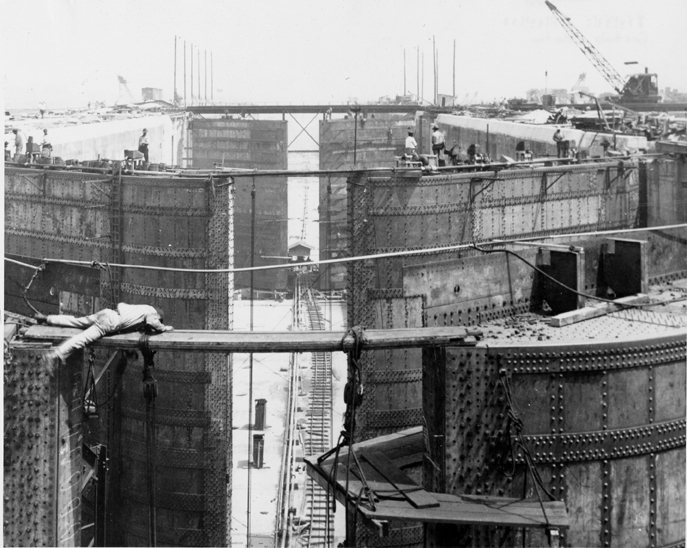

Structura ecluzei prinde forma unui pasaj cu porți.
Autor necunoscut· 12 martie 1912· Domeniu public·Wikimedia Commons
În locul tăieturii fără capăt, americanii ridică un lac — și mută disputa de la pământ la apă.
Muncitorii și registrele
Câte vieți au costat șantierele? Registrele nu măsoară același lucru
REGISTRUL
Un registru numără pacienți decedați
Ancon consemnează decese petrecute în spital.
Pentru campania franceză circulă două totaluri incompatibile. Registrul Spitalului Ancon numără 5.527 de decese în spital între 1881 și 1888.
ESTIMAREA
Gorgas estimează un total mai larg
Informația incompletă nu devine recensământ.
William Gorgas a estimat 22.189 de morți printre muncitori în 1881–1889, pe baza unor informații incomplete. Estimarea nu este recensământ; nu spune că morții erau cetățeni francezi. Numărul real rămâne necunoscut.
CAMPANIA SUA
Decesele nu sunt rata
5.609 decese și 56.307 angajați sunt măsuri diferite.
Pentru construcția americană, ACP raportează 5.609 de decese cauzate de boală și accidente. Separat, 56.307 de persoane au lucrat la proiect între 1904 și 1913. Acest număr de angajați nu este un numitor de persoane-timp și nu trebuie împărțit în totalul deceselor pentru o rată comparabilă.
METODE
Gorgas schimbă terenul de luptă
Havana oferă metode împotriva țânțarilor.
William Gorgas a adus metode folosite la Havana: drenarea locurilor unde se aduna apa, larvicide, ungerea suprafețelor cu ulei, plase, fumigație și inspecții.
RAPORTUL
Febra galbenă lasă o ultimă incertitudine
Cazurile și decesele au o perioadă de raportare precisă.
În raportul de sănătate pentru 1 iulie 1904–4 februarie 1905 apar 32 de cazuri de febră galbenă și nouă decese. Ultimul caz raportat în Panama City a fost în noiembrie 1905; diagnosticul ultimului caz din Colón, în mai 1906, este incert.
Decese înregistrate în spital; nu totalul muncitorilor.
Estimare incompletă, nu recensământ și nu naționalitate.
Decese din boală și accidente; altă campanie și alt registru.
Apa ținea șantierul în mișcare; în jurul ei se purta și o luptă de sănătate publică.
Independență și tratat
Canalul traversează Panama; hotărârile nu au aparținut doar inginerilor
INDEPENDENȚA
Panama își proclamă independența
La 18 noiembrie, un negociator fără reședință semnează în numele guvernului provizoriu.
Panama își proclamă independența la 3 noiembrie 1903. Tratatul Hay–Bunau-Varilla se semnează la 18 noiembrie: Philippe Bunau-Varilla, promotor francez al canalului și negociator fără reședință în Panama, semnează în numele guvernului provizoriu panamez.
PUTEREA
Tratatul poartă urmele raportului de putere
Aspirația locală și presiunea externă rămân în aceeași poveste.
Mișcarea de independență a fost locală. Prezența navală a Statelor Unite a limitat răspunsul Columbiei, iar tratatul a oferit Statelor Unite termeni foarte inegali asupra Zonei Canalului. A spune doar că Washingtonul „a creat” Panama șterge aspirațiile panameze; a spune că tratatul a fost o alegere fără constrângeri șterge raportul de putere.
TRANSFERUL
Controlul trece în timp
Două tratate deschid o tranziție care se încheie în 1999.
Două tratate Torrijos–Carter sunt semnate la 7 septembrie 1977. Tranziția începe atunci; Zona Canalului încetează în 1979, iar transferul administrativ și operațional final are loc la prânz, pe 31 decembrie 1999.
Transcrierea originală în engleză
Isthmian Canal Convention.
Preambul
The United States of America and the Republic of Panama being desirous to insure the construction of a ship canal across the Isthmus of Panama to connect the Atlantic and Pacific Oceans, […]
Article I. The United States guarantees and will maintain the independence of the Republic of Panama.
Article II. The Republic of Panama grants to the United States in perpetuity the use, occupation and control of a zone of land and land under water for the construction, maintenance, operation, sanitation and protection of said Canal of the width of ten miles …
concluded and signed by their respective Plenipotentiaries at Washington, on the eighteenth day of November, one thousand nine hundred and three
După aproape un secol, canalul trece sub administrare panameză — dar nava din 1914 a ajuns la capăt mult mai devreme.
Două date, două premiere
La Valley trece primul; Ancon face tranzitul oficial
PRIMA TRECERE
La Valley traversează complet primul
O navă oceanică autopropulsată trece pe 7 ianuarie.
La 7 ianuarie 1914, Alexander La Valley devine prima navă oceanică autopropulsată care traversează complet canalul. La 15 august, Ancon face tranzitul oficial al inaugurării.
INAUGURAREA
Ancon face tranzitul oficial
15 august este o altă premieră, la altă dată.
Marea sărbătoare pregătită pentru deschidere este redusă odată cu izbucnirea Primului Război Mondial. În fotografii, Ancon poate părea începutul poveștii; cronologia îi păstrează locul exact: prima trecere oficială, nu prima traversare completă.
CAMERA
O marjă mică, măsurată în metri
Dimensiunile camerei nu sunt dimensiunile navei.
Camerele ecluzelor originale au 304,8 metri lungime și 33,53 metri lățime. Un Panamax de 294,1 pe 32,3 metri încape cu o marjă mică, dar dimensiunile camerei nu sunt dimensiunile navei. Canalul măsoară aproximativ 80 de kilometri de la o mare la alta.

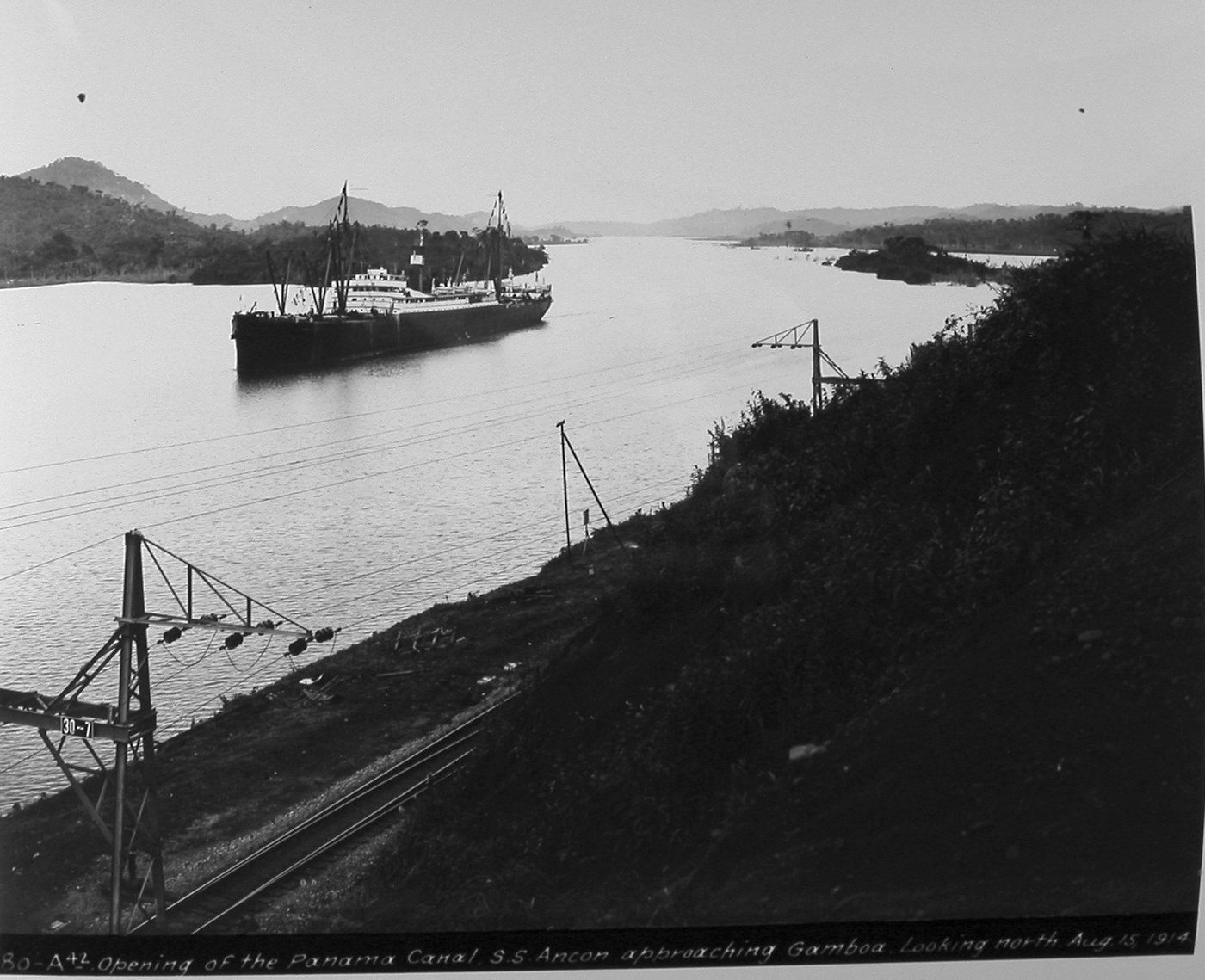

Ancon se apropie de Gamboa la 15 august 1914, în tranzitul oficial al inaugurării.
Panama Canal Company· 15 august 1914· Domeniu public·Wikimedia Commons
Barele compară lungimile; fiecare pereche notează lungime × lățime.
O sută de ani mai târziu, canalul își lărgește camerele — fără să scape de balanța apei.
O cale mai largă
În 2016 se deschide o a doua scară de ecluze
DESCHIDEREA
Agua Clara și Cocolí intră în serviciu
Un tranzit COSCO deschide ruta nouă pe 26 iunie.
Agua Clara și Cocolí se deschid la 26 iunie 2016. COSCO Shipping Panama face primul tranzit al noii rute. Camerele mai mari schimbă tipul de navă care poate trece; nu schimbă dependența canalului de apa dulce.
PROGRAMUL
Estimarea programului nu e contractul
Unul privește întregul program; celălalt, ecluzele noi.
Estimările din 2006 pentru întregul program au fost în clasa de 5,25 miliarde de dolari SUA. Contractul ecluzelor noi a fost de aproximativ 3,1 miliarde.
CAPITALIZAREA
ACP raportează capitalizarea separat
Exercițiul 2016 este perimetrul acestei valori.
Capitalizarea raportată de ACP pentru extindere în exercițiul financiar 2016 a fost de 5,676 miliarde de balboa.
LITIGIUL
O revendicare nu este costul final
GUPC revendică; o cerere distinctă, limitată la 76 zile, este respinsă.
În 2014, GUPC a pretins 1,6 miliarde de dolari în costuri suplimentare; un singur litigiu ulterior a respins o cerere de 98.988.574 de dolari pentru 76 de zile. Aceste valori au scopuri și momente de raportare diferite; nu se scad una din alta pentru a obține un singur „cost depășit”.
NOILE CAMERE
NeoPanamax primește o cameră mai mare
427 × 55 m sunt măsurile ecluzei, nu ale unei nave.
O navă NeoPanamax poate traversa camere noi, de 427 pe 55 de metri. Numerele descriu dimensiunile camerelor, nu o navă anume.

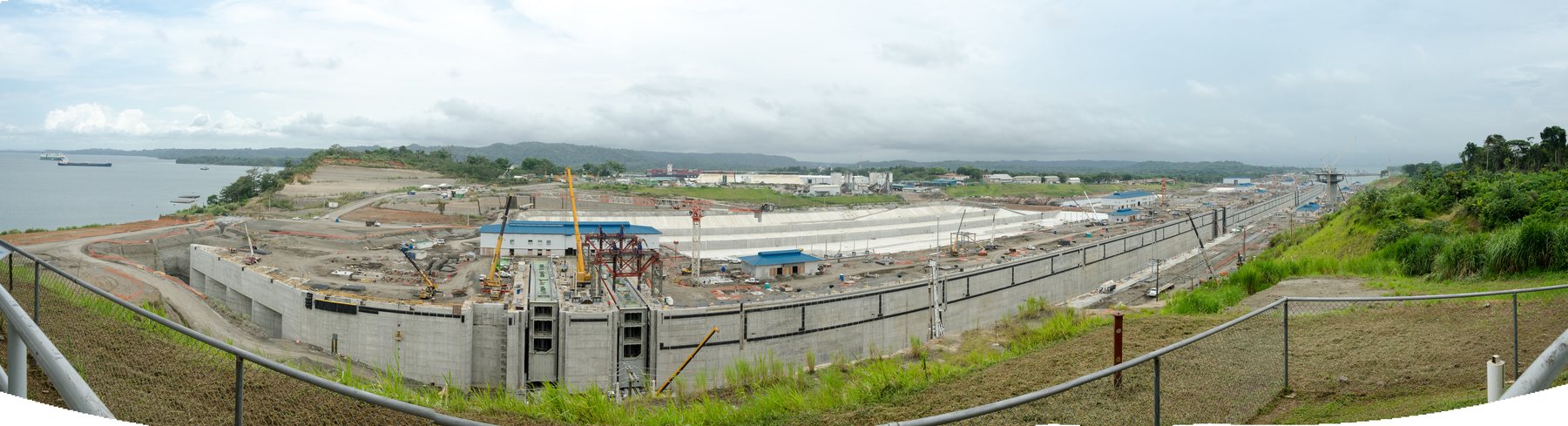

Șantierul Agua Clara aparține proiectului de extindere inaugurat în 2016.
Keith Yahl· 9 iulie 2015· CC BY 2.0·Wikimedia Commons
Porțile sunt mai mari. Fiecare trecere cere în continuare o măsură de apă.
O infrastructură de apă dulce
Canalul are un buget de apă, iar fiecare număr are o dată
PLAFON
Seceta strânge programul
Rezervările planificate și tranzitele anunțate nu sunt același lucru.
La 30 iulie 2023, ACP reduce tranzitele de la 36 la 32 pe zi. Toamna lui 2023, planul viza 18 rezervări pe zi de la 1 februarie 2024; ploile din noiembrie îl schimbă. ACP raportează 22 programate pe zi spre sfârșitul lui 2023, apoi 24 de la 16 ianuarie 2024. Cele 18 nu au fost atinse.
PESCAJ
Limita de pescaj urcă din nou
45 ft în mai; 50 ft din 15 august 2024.
În mai 2024, pescajul maxim admis crește la 45 de picioare. De la 15 august 2024, limita urcă la 50 de picioare; de la 1 septembrie, rezervările programate ajung la 36 de tranzite pe zi.
BUGETUL
Lacul plătește fiecare ridicare
Apa pentru ecluze are o alocare distinctă de salinitate.
În anul fiscal 2024, nivelul mediu al lacului Gatun este de 81,98 de picioare, iar apa folosită pentru ecluze însumează 2.015 hectometri cubi. Din aceștia, 1.943 sunt pentru ecluzare și 72 pentru limitarea salinității. ACP spune că rezervoarele bazinului furnizează apă pentru aproximativ 2,5 milioane de oameni.
RESTRICȚII
În septembrie, plafonul coboară în doi pași
Situația de la 6 octombrie păstrează ambele date.
La 6 octombrie 2026, restricțiile curente sunt 34 de tranzite pe zi de la 3 septembrie, apoi 32 pe zi de la 15 septembrie. Reducerea planificată a pescajului la 47,5 picioare pentru 1 octombrie a fost amânată.
AVIZUL
Avizul din 28 septembrie ridică limita
49,0 ft intră imediat în vigoare; 33/zi rămâne planificat pentru 15 octombrie.
La 28 septembrie, ACP a ridicat imediat la 49,0 picioare pescajul maxim autorizat pentru navele care tranzitează ecluzele Neopanamax. ACP a anunțat 33 pe zi de la 15 octombrie: o creștere programată, viitoare la data acestui text.
RÍO INDIO
Rezervorul încă nu există
ACP proiectează o licitație în 2027; lucrările de pregătire continuă.
Río Indio rămâne o propunere de rezervor, nu un lac construit. În actualizarea din iulie 2026, ACP proiectează o licitație în 2027; proiectarea, evaluarea de mediu și relocarea sunt încă în lucru.
- 36 → 32plafon zilnic
- 18 → 22traseul planificat spre 18/zi a fost revizuit după ploile din noiembrie; 18 nu s-a atins
- 24/ziîncepând cu această dată
- 45 ftpescaj maxim admis
- 50 ftpescaj maxim admis
- 36/zirezervări programate
- 81,98 ftnivel mediu al lacului Gatun
- 2.015 hm³apă pentru ecluze: 1.943 la ecluzare + 72 pentru salinitate
- 34/zirestricție zilnică
- 32/zirestricție zilnică
- 49,0 ftpescaj maxim autorizat Neopanamax, cu efect imediat
- 47,5 ftreducerea planificată a fost amânată
- 33/zicreștere planificată, viitoare la 6 octombrie
Nava ajunge la ocean. Apa folosită pentru a o ridica rămâne parte din drumul ei.
Harta de azi
Canalul Panama pe harta de azi
Geometria curentă a canalului, a lacului Gatun și a ecluzelor, extrasă din OpenStreetMap la 2026-10-06.
Surse
Surse
Legături către sursele folosite pentru datele, cronologia și măsurătorile de pe pagină.
- S01pagină istorică a operatoruluiACP — istoria și funcționarea canalului
- S02pagină tehnică a operatoruluiACP — proiectarea ecluzelor
- S03articol istoric al operatoruluiACP — Culebra Cut
- S04istoric al construcției publicat de operatorACP — construcția franceză
- S05articol de revistă din 1902Popular Science Monthly (1902) — hotărârea tribunalului Seine, 4 februarie 1889
- S06ghid al arhivelorArhivele Naționale ale SUA — Record Group 185
- S07articol istoric municipalPrimăria Parisului — verdictul Panama (Baïhaut, 20 martie 1893)
- S08extras din Congressional RecordCongressional Record — dezbaterea Senatului din 1913
- S09carte din 1915William C. Gorgas — Sanitation in Panama, 1915
- S10istoric al construcției publicat de operatorACP — sfârșitul construcției
- S11raport de sănătate publicăServiciul de Sănătate Publică al SUA — raport 1905, arhiva CDC
- S12istoric al construcției publicat de operatorACP — construcția americană
- S13carte din 1913Bert E. Mills — The Panama Canal, 1913
- S14text de tratatFRUS — textul tratatului Hay–Bunau-Varilla
- S15articol de actualitate al Adunării NaționaleAdunarea Națională a Panamei — proclamarea independenței, 3 noiembrie 1903
- S16eseu istoric al Departamentului de StatDepartamentul de Stat al SUA — istoria canalului
- S17pagină a operatorului despre tratateACP — tratatele Torrijos–Carter
- S18document din Federal RegisterFederal Register — transferul canalului, 30 decembrie 1999
- S19pagină explicativă a operatorului despre extindereACP — canalul extins
- S20comunicat de presă al operatoruluiACP — inaugurarea din 2016
- S21comunicat de presă al OASOrganizația Statelor Americane — estimarea programului din 2006
- S22anexă la o depunere SECRaport depus la SEC — disputa GUPC
- S23relatarea operatorului despre o decizie de arbitrajACP — decizia asupra cererii GUPC de 98.988.574 USD
- S24raport anual al operatoruluiACP — raport anual FY2023
- S25articol de actualitate al operatoruluiACP — octombrie 2023, cel mai secetos din 1950
- S26comunicat de presă al operatoruluiACP — creșterea tranzitelor din ianuarie 2024
- S27comunicat de presă al operatoruluiACP — pescaj de 45 de picioare, mai 2024
- S28raport anual al operatoruluiACP — raport anual FY2024, resursele de apă
- S29anunț al operatoruluiACP — măsuri din 2026 pentru precipitații reduse
- S30comunicat de presă al operatoruluiACP — amânarea ajustării pescajului NeoPanamax, 2026
- S31anunț al operatoruluiACP — anunțul din 2026 privind pescajul și tranzitele
- S32pagină de proiect a operatoruluiACP — proiectul propus Río Indio
- S33pagină cartografică OpenStreetMapOpenStreetMap — harta actuală a Canalului Panama
- S34raport financiar al operatorului, PDFACP — situațiile financiare pe 2016 (capitalizarea extinderii)
